先掌握這幾個重點
- 工程管理將設計拆成工項、數量、順序、責任與驗收依據。
- 估價先定義計量範圍、單位、開口與損耗,再比較單價。
- 品質在覆蓋前設查核點;協調保留位置、責任、期限與依據。
- 學習工程管理不等於取得執業或登記資格;12600 與 12500 是不同職類。
工程管理對室內設計師補的是什麼?
值得學,但不是為了取代工班、建築師或主管機關。工程管理補的是把設計意圖轉成工項、尺寸、材料、順序、責任與驗收依據的能力。平面圖定案後,工地仍要回答誰先做、和誰交界、完成到什麼程度才能交接。
它改善的通常是溝通品質。設計師可把「牆面做乾淨」改成範圍、基準線、收邊與確認時點;估價、施工與圖說不一致時,也有資料可回查。固定天花板、內部牆面、特定固定隔屏與分間牆變更,均可能落入室內裝修定義;壁紙、窗簾、家具等黏貼或擺設則不在其中。[1]
- 把風格語言轉成可發包、計量與驗收的項目。
- 在進場前找出圖面、材料、既有條件與工種介面的衝突。
- 用變更、照片與確認紀錄取代只靠口頭溝通。
設計完成後為何仍要用工程語言檢查?
效果圖能交代氛圍,卻未必交代牆、天花、櫃體、機電與既有結構怎麼相遇。工程管理的起手式,是把設計拆成「現況條件—施工項目—交界面—查核點」。例如造型牆應先確認基底、管線、完成厚度,以及插座、踢腳、門框由誰收邊。
可能受室內裝修管理的案件,原則上須圖說審核合格並取得許可後施工;施工前或施工中變更設計,也可能要依規定申請審核。[1] 這不是要設計師自行判定個案,而是提醒設計、施工與送審資料要同步。
| 設計意圖 | 工程化提問 | 可留下的依據 |
|---|---|---|
| 玄關造型牆 | 完成面厚度、插座與門框是否衝突? | 尺寸圖、材料樣、放樣照片 |
| 無主燈天花 | 燈具、風口、檢修口的定位與順序為何? | 綜合圖、設備尺寸、封板前照片 |
| 浴室更新 | 防水、管線與面材何時由誰確認? | 工序表、查驗紀錄、現場照片 |
玄關造型牆
- 設計意圖
- 玄關造型牆
- 工程化提問
- 完成面厚度、插座與門框是否衝突?
- 可留下的依據
- 尺寸圖、材料樣、放樣照片
無主燈天花
- 設計意圖
- 無主燈天花
- 工程化提問
- 燈具、風口、檢修口的定位與順序為何?
- 可留下的依據
- 綜合圖、設備尺寸、封板前照片
浴室更新
- 設計意圖
- 浴室更新
- 工程化提問
- 防水、管線與面材何時由誰確認?
- 可留下的依據
- 工序表、查驗紀錄、現場照片
此表是溝通練習,不是申請文件或個案施工規範。

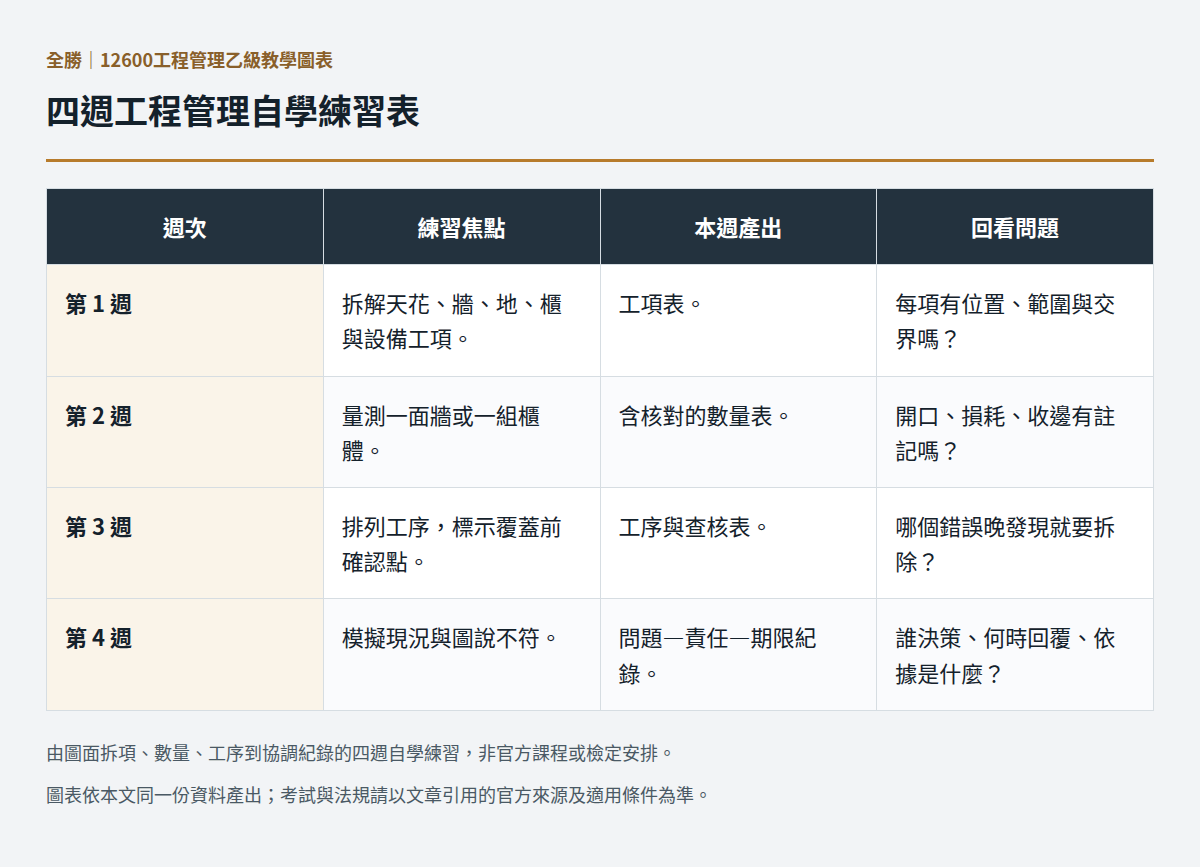

四週工程管理自學練習表
四週工程管理自學表,依序練習工項拆解、數量估算、工序查核與工地協調紀錄
| 週次 | 練習焦點 | 本週產出 | 回看問題 |
|---|---|---|---|
| 第 1 週 | 拆解天花、牆、地、櫃與設備工項。 | 工項表。 | 每項有位置、範圍與交界嗎? |
| 第 2 週 | 量測一面牆或一組櫃體。 | 含核對的數量表。 | 開口、損耗、收邊有註記嗎? |
| 第 3 週 | 排列工序,標示覆蓋前確認點。 | 工序與查核表。 | 哪個錯誤晚發現就要拆除? |
| 第 4 週 | 模擬現況與圖說不符。 | 問題—責任—期限紀錄。 | 誰決策、何時回覆、依據是什麼? |
第 1 週
- 週次
- 第 1 週
- 練習焦點
- 拆解天花、牆、地、櫃與設備工項。
- 本週產出
- 工項表。
- 回看問題
- 每項有位置、範圍與交界嗎?
第 2 週
- 週次
- 第 2 週
- 練習焦點
- 量測一面牆或一組櫃體。
- 本週產出
- 含核對的數量表。
- 回看問題
- 開口、損耗、收邊有註記嗎?
第 3 週
- 週次
- 第 3 週
- 練習焦點
- 排列工序,標示覆蓋前確認點。
- 本週產出
- 工序與查核表。
- 回看問題
- 哪個錯誤晚發現就要拆除?
第 4 週
- 週次
- 第 4 週
- 練習焦點
- 模擬現況與圖說不符。
- 本週產出
- 問題—責任—期限紀錄。
- 回看問題
- 誰決策、何時回覆、依據是什麼?
工程估價如何從選材變成可核對的數量?
估價先定義數量邊界,再談單價。設計師至少要分得出面積、長度、支數與組數,並標示開口是否扣除、損耗是否另計,以及五金、收邊、搬運或保護是否包含。雙方計量口徑一致,才不會拿著看似相同、實際範圍不同的報價比較。
練習題:牆寬 2.40 公尺、高 2.40 公尺;門洞寬 0.80 公尺、高 2.10 公尺。假設開口扣除,並以淨面積加 8% 損耗估算覆面材料;單位均為平方公尺。這只是列式示例,不是任何案件的採購數量。
逐步計算:牆面面積=2.40 m × 2.40 m=5.76 m²;門洞面積=0.80 m × 2.10 m=1.68 m²;淨面積=5.76-1.68=4.08 m²;採購估算=4.08 × 1.08=4.4064 m²,約 4.41 m²。核對:4.08 × 8%=0.3264 m²,和四捨五入後的約 0.33 m²損耗相符。
| 步驟 | 列式 | 結果 |
|---|---|---|
| 牆面面積 | 2.40 m × 2.40 m | 5.76 m² |
| 門洞面積 | 0.80 m × 2.10 m | 1.68 m² |
| 淨面積 | 5.76-1.68 | 4.08 m² |
| 含 8% 損耗 | 4.08 × 1.08 | 4.4064 m²,約 4.41 m² |
牆面面積
- 步驟
- 牆面面積
- 列式
- 2.40 m × 2.40 m
- 結果
- 5.76 m²
門洞面積
- 步驟
- 門洞面積
- 列式
- 0.80 m × 2.10 m
- 結果
- 1.68 m²
淨面積
- 步驟
- 淨面積
- 列式
- 5.76-1.68
- 結果
- 4.08 m²
含 8% 損耗
- 步驟
- 含 8% 損耗
- 列式
- 4.08 × 1.08
- 結果
- 4.4064 m²,約 4.41 m²
實際損耗須依材料模數、排版、規格與現場條件確認。
施工品質要在哪些節點確認?
品質不是完工後才挑缺點,而是把不可逆工序設成停點。開工前確認圖面版本、樣品、尺寸基準與保護;封板、貼磚、上漆或設備遮蔽前確認基底、管線與收邊;完工時再對照確認過的圖說、變更紀錄與缺失清單。
每個查核點都應對應可觀察的結果,例如材料是否為確認樣、收邊是否連續、設備能否檢修、變更是否留有決策。適用管理辦法的案件,審查還會看圖說文件、材料與分間牆構造,以及是否妨害防火避難、防火區劃或主要構造。[1]
- 開工前:版本、樣品、尺寸基準、保護與既有條件。
- 覆蓋前:隱蔽管線、基底、固定方式、交界與照片。
- 完工前:完成面、設備功能、缺失與變更紀錄。
工地協調怎麼把問題變成可處理的待辦?
協調不只是追問進度。遇到梁下高度不足、材料交期改變或現況與圖不符時,先寫下位置、現象、影響工項與可選方案,再指定決策角色與回覆期限。沒有核對版本與現場尺寸,就不宜把口頭推測當施工指令。
承攬關係中,事業單位交付承攬前應就工作環境、危害因素與必要措施進行風險評估並告知;共同作業還涉及工作連繫、巡視、教育協助與人員進場管制。[3] 因此最小協調表可保留五欄:位置/問題、影響、待確認資料、負責角色、決策期限。
法規、消防與職安為何不能等到施工後才問?
室內工程不只看美感與預算。建築法要求供公眾使用建築物的室內裝修申請審查許可;經內政部認有必要的非供公眾使用建築物也適用。材料應符合建築技術規則,且不得妨害防火避難設施、消防設備、防火區劃與主要構造。[2] 是否適用仍要看用途、現況、施工行為與地方要求。
送審圖說涉及消防安全設備變更時,施工前須依消防法規取得當地消防主管機關審核合格文件;完工時也有竣工查驗的銜接。[1] 職安方面,工程的設計或施工者在施工規劃階段應實施風險評估。[3] 本文不是個案法律或安全判定;涉及結構、消防、變更使用或危害工法,應由符合資格者與主管機關確認。
如何自學工程管理並判斷是否需要 12600?
自學客觀上可行。可用一份已完成的設計圖,練習列工項、標示交界、做數量題與寫協調紀錄,再以照片或案例回看。下表只是四週自學節奏,並非官方課程、檢定安排或資格保證。
若目標是讓設計與施工交接更清楚,先建立這套工作法即可。若要走室內裝修業的專業施工技術人員登記路徑,才須另查資格、講習與登記。12600 是「建築物室內裝修工程管理」乙級;12500 是不同的「建築物室內設計」乙級,不可混用。[4]
12600 技術士證也不會自動取得專業施工技術人員身分。用該證銜接登記,尚須符合申請日前五年內至少二十一小時工程管理訓練、向內政部申領登記證,並由依法登記的室內裝修業置為專任人員等條件。[1] 因此,值得學不等於人人必考。
| 週次 | 練習焦點 | 本週產出 | 回看問題 |
|---|---|---|---|
| 第 1 週 | 拆解天花、牆、地、櫃與設備工項。 | 工項表。 | 每項有位置、範圍與交界嗎? |
| 第 2 週 | 量測一面牆或一組櫃體。 | 含核對的數量表。 | 開口、損耗、收邊有註記嗎? |
| 第 3 週 | 排列工序,標示覆蓋前確認點。 | 工序與查核表。 | 哪個錯誤晚發現就要拆除? |
| 第 4 週 | 模擬現況與圖說不符。 | 問題—責任—期限紀錄。 | 誰決策、何時回覆、依據是什麼? |
第 1 週
- 週次
- 第 1 週
- 練習焦點
- 拆解天花、牆、地、櫃與設備工項。
- 本週產出
- 工項表。
- 回看問題
- 每項有位置、範圍與交界嗎?
第 2 週
- 週次
- 第 2 週
- 練習焦點
- 量測一面牆或一組櫃體。
- 本週產出
- 含核對的數量表。
- 回看問題
- 開口、損耗、收邊有註記嗎?
第 3 週
- 週次
- 第 3 週
- 練習焦點
- 排列工序,標示覆蓋前確認點。
- 本週產出
- 工序與查核表。
- 回看問題
- 哪個錯誤晚發現就要拆除?
第 4 週
- 週次
- 第 4 週
- 練習焦點
- 模擬現況與圖說不符。
- 本週產出
- 問題—責任—期限紀錄。
- 回看問題
- 誰決策、何時回覆、依據是什麼?
非官方自學安排;不代表檢定、講習、登記或實務案件的指定流程。
常見問題
室內設計師學工程管理後,就能自己承攬或簽證嗎?
不能直接這樣推論。學習可提升拆項、估價、品質與協調能力;室內裝修業、專業技術人員登記、圖說與竣工查驗,仍要依資格、登記與個案程序辦理。[1] [2]
工程管理是否等於一定要考 12600?
不等於。想把設計交接做清楚,可先自學量測、工序、估量與紀錄。只有規劃 12600 及後續專業施工技術人員登記路徑時,才須逐項確認當年簡章、講習與登記條件。[1] [4]
施工計畫書是 12600 術科一定會考的內容嗎?
本次未能讀取 12600 現行術科官方應檢人參考資料全文,不能把施工計畫書寫成必考事實。本文的工序、風險與協調表是實務練習,不是對檢定題型的保證。
小型住宅案就不用看消防、法規或職安嗎?
不能只因案子小或自住下結論。室內裝修管理要看建築物類型與施工行為;消防與職安義務也要依設備變更、雇主、承攬或共同作業等條件判斷。[1] [2] [3]
示例中的 8% 損耗能套用所有材料嗎?
不可以。8% 只為示範列式與核對。實際損耗受材料尺寸、排版、切割、運送、現場條件與廠商規格影響。
資料來源與查核
考試行政資訊與法規有各自適用條件;請依本文引用來源核對現行公告。本文的教學範例、讀書計畫與檢查表,不是官方評分表或考取承諾。
- [1] 建築物室內裝修管理辦法
查核日期:2026-10-24
查核第 3、9、10、15、17 至 20、22 至 33 條;用於室內裝修範圍、室內裝修業、專業施工技術人員登記、圖說審核、施工與竣工查驗的條件。
- [2] 建築法
查核日期:2026-10-24
查核第 77 條之 2;用於供公眾使用建築物室內裝修審查許可、材料與防火避難/消防/主要構造限制。
- [3] 職業安全衛生法
查核日期:2026-10-24
查核第 4、5、25 至 27、51 條;用於施工規劃風險評估、承攬危害告知與共同作業協調的原則。
- [4] 115 年度全國技術士技能檢定簡章(115.08)
查核日期:2026-10-24
查核職類代號:12600 為建築物室內裝修工程管理乙級,12500 為建築物室內設計乙級;兩者為不同職類。
