拆隔間、做固定天花板、增加廁浴或把住宅切成多個使用單元時,常有「自住、租屋或小工程就不用申請」的誤解。是否要走許可程序,不能只看坪數、預算或工程名稱;應先辨認建築物是否落入適用對象,再核對施工是否屬法規列管行為,並盤點使用變更、消防與地方要求。
本文作者為全勝教學編輯,供屋主與從業者建立初步程序判斷與送件溝通框架,不是裝潢廣告、法律裁決或個案核准結論。資料不齊、既有圖說不明、用途混合或涉及違規使用時,應向所在地主管建築機關及合格專業人員確認。

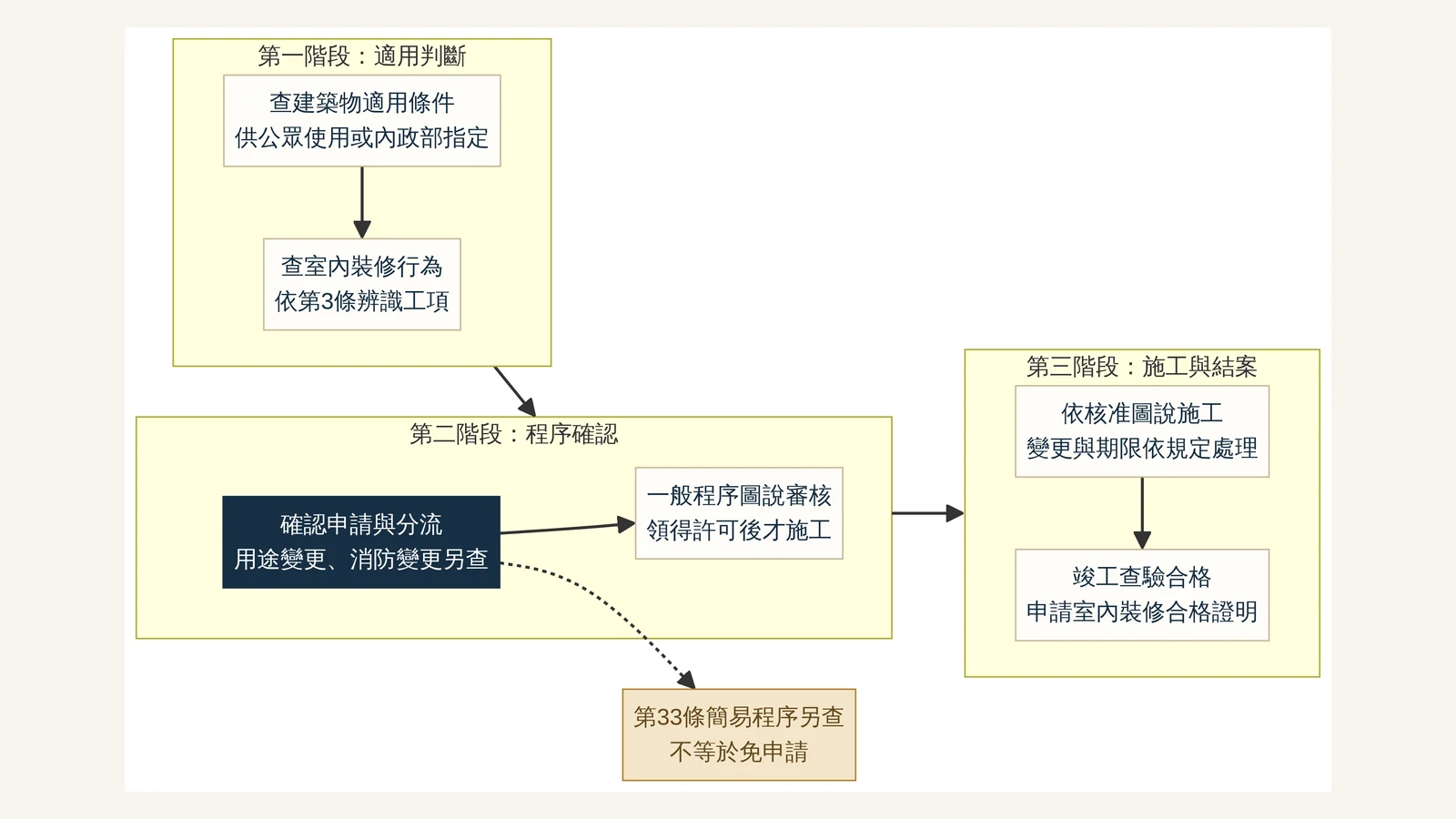

先做兩層判斷:建築物適用範圍,再看工程行為
正確起點不是問「這算不算裝潢」,而是依序問兩題。第一題是建築物:它是否為供公眾使用建築物,或內政部指定的非供公眾使用建築物?第二題是行為:施工有沒有落入固定天花板、內部牆面、固定隔屏或分間牆變更等列管行為?只用「住宅」或「店面」回答,容易混淆建築物範圍與施工內容。(來源:建築物室內裝修管理辦法第2、3、22條)
- 第一層,先確認使用執照、建築物用途、樓層、是否供公眾使用,以及是否屬內政部指定的非供公眾使用類型。
- 第二層,將估價單、平面配置、現況照片與施工項目逐項對照法規的列管行為,而非只看工班口頭名稱。
- 同步檢查是否牽動用途變更、消防設備、避難動線、共同部分或公寓大廈規約;它們可能另有程序。
四類列管行為與常見排除:先看固定性與分間變更
依室內裝修管理辦法第三條,常見列管重點為固著於構造體的天花板、內部牆面、高度超過地板面一點二公尺的固定隔屏或兼作櫥櫃使用的固定隔屏,以及分間牆變更。應看固定方式、隔屏高度與用途、是否改變空間分間,不能只按櫃體、輕隔間等名稱判斷。(來源:建築物室內裝修管理辦法第3條)
| 施工內容 | 初步辨識重點 | 程序提醒 |
|---|---|---|
| 壁紙、壁布、窗簾、家具、地氈 | 多屬黏貼或擺設性質 | 辦法第三條列為排除項目之一,仍應留意是否另帶出其他工程 |
| 活動隔屏 | 可移動、非固定設置 | 不能與超過一點二公尺的固定隔屏混為一談 |
| 固定天花板或內部牆面裝修 | 是否固著於構造體、施工範圍為何 | 若建築物屬適用範圍,應進一步依程序確認 |
| 新增或拆改分間牆 | 是否實質改變房間分間與使用方式 | 除室內裝修外,可能連動公共安全、消防或使用問題 |
建築物類型與臺北市資訊:六層規則不能當成全臺答案
全國基本架構來自室內裝修管理辦法第二條:供公眾使用建築物,以及內政部指定的非供公眾使用建築物,才進入後續判斷。內政部九十六年二月二十六日台內營字第0960800834號解釋令指定,集合住宅及辦公廳(整幢地面至頂層同一權利主體者除外)任一戶增設廁所或浴室,或增設二間以上居室造成分間牆變更者,應申請室內裝修審查許可。(來源:內政部0960800834號令及臺北市建管處115-08-28說明)
臺北市建築管理工程處一一五年八月二十八日更新說明:六層以上供公眾使用建築物任一樓層辦理室內裝修,應申請許可;五層以下集合住宅或辦公廳也非一概免辦。增設廁浴、增設二間以上居室造成分間牆變更,或一戶同樓層分間六個以上使用單元、十床以上居室等情形,均須注意申請要求。仍要與第三條施工行為一併判讀,不宜外推為全臺「六層樓規則」。(來源:內政部0960800834號令及臺北市建管處115-08-28說明)
具體情境表:把「可能要申請」拆成可追問的問題
以下為教育用情境,不取代主管機關對個案、既有合法性及圖說的認定。「應優先確認」不是核准、免申請或違法判定,而是提醒發包前補齊資料。
| 情境 | 可能涉及的重點 | 應優先確認 |
|---|---|---|
| 自住公寓更換壁紙、擺家具與活動屏風 | 第三條排除的黏貼或擺設行為 | 是否確實沒有固定天花板、固定隔屏或牆體施工 |
| 集合住宅一戶新增一間衛浴 | 內政部指定非供公眾使用建築物的條件 | 建築物權利型態、原核准配置、管線與分間變更內容 |
| 住宅隔出兩間以上居室出租 | 分間牆變更、居室數與使用方式 | 是否落入指定條件,並檢視逃生、消防與用途問題 |
| 店面裝設固定天花板與高隔屏 | 供公眾使用建築物及第三條行為 | 用途、隔屏高度與固定方式、消防設備是否變更 |
| 辦公室把同樓層劃成多個使用單元 | 地方規定、分間牆、公共安全與使用管理 | 所在地規定、使用單元數、原圖與共同部分影響 |
| 老屋拆牆改成開放式廚房 | 是否為分間牆、是否影響結構或設備 | 牆體性質、結構安全、室內裝修程序與其他專業意見 |
對屋主而言,最有用的提問是「原本核准什麼、現在要固定做什麼、會不會多出房間、廁浴或使用單元」。對從業者而言,則要把這些答案轉成現況丈量、圖說比對、法規檢核與送件清單,避免只憑工程名稱報價後才發現程序漏項。
申請與施工流程:取得許可後施工,竣工後還有查驗
確認案件可能落入管理後,流程通常從蒐集原始資料與界定施工範圍開始,再依所在地規定準備圖說與文件、送請審查。第二十二條的重點是原則上圖說審查合格並取得許可後才施工;若涉及變更使用,室內裝修應併同辦理。施工中應依核准內容管理,不能把取得許可理解為可任意增減項目。(來源:建築物室內裝修管理辦法第22、28、29、32、33條)

- 蒐集地址、使用執照、權利關係、前次核准圖說、現況與預定施工資料。
- 先做建築物適用範圍與第三條行為檢核,並一併辨識變更使用、消防或其他程序。
- 依規定備圖送審,待圖說審查合格、許可取得後再安排施工。
- 如變更消防安全設備,依第二十八條在施工前另取得相關文件。
- 依第二十九條注意施工期限、許可文件張貼與竣工申報時點。
- 竣工後申請查驗;依第三十二條查驗合格後取得合格證明,完成程序閉環。
文件與角色分工:先把可查證資料備齊
依第二十三條申請室內裝修審查許可時,核心資料包括申請書、建築物權利證明文件、前次核准圖說及室內裝修圖說等。實際送件格式、補正方式及是否需其他佐證,由所在地主管建築機關依案件處理。早期先找齊資料,通常比施工後再補畫現況更能降低反覆溝通。(來源:建築物室內裝修管理辦法第16、17、23、25、26、30條)
| 資料或角色 | 要處理的問題 | 常見漏點 |
|---|---|---|
| 權利證明與地址資料 | 誰有權申請、申請標的是哪一戶哪一層 | 租約不當然等同所有必要權利文件 |
| 前次核准圖說與現況 | 原核准格局與現況是否一致 | 只看現場、不比對原核准圖 |
| 室內裝修圖說 | 固定天花板、牆面、隔屏、分間與設備變更如何呈現 | 圖說與估價單、施工實作不一致 |
| 專業技術人員與業者 | 依法辦理設計、施工、簽證或申請相關工作 | 把證照或登記誤當成主管機關已審核或保證可開業 |
| 消防與使用資料 | 是否有消防設備變更或變更使用須併辦 | 只送室內裝修,卻漏掉其他前置文件 |
第二十五條指出,分間牆變更涉及公共安全時,應經開業建築師簽證。第二十六條規範材料、分間牆及防火避難等審核項目;施工變更則依第三十條等規定辦理。第十六條、第十七條所涉登記、證照或資格,是從業管理一環,不表示持證者已完成個案圖說審查,也不應宣稱為開業資格或核准保證。(來源:建築物室內裝修管理辦法第16、17、23、25、26、30條)
費用與時間怎麼估:拆開行政、專業、工程與補正成本
室內裝修費用沒有固定答案,可拆成規費或查驗、圖說與專業服務、測繪或補圖、消防或其他併辦,以及施工與修正成本。地點、建物現況、工程範圍、圖說完整度與審查要求都會影響報價;應先區分已含項目與補正、變更後另計項目。
- 詢價時要求列出送審、圖說、簽證、規費、施工、消防及竣工查驗的範圍與責任界面。
- 排程時預留資料蒐集、圖說調整、審查補正、施工、消防前置與竣工查驗時間。
- 不要以「七天一定全部完成」之類的說法對外承諾;資料不足、權利關係不清或圖說需補正時,時程會改變。
- 發現現況與原核准圖不一致時,先釐清再下單施工,避免把補正與拆改風險留到完工後。
從證照到實務:建立可重複使用的審查工作法
證照、法規或工程管理學習,不應停在背誦條文,而要建立可查驗的順序:收案與取得原始資料、分辨建築物與工程行為、判讀使用與消防連動、確認文件與分工,再安排施工及竣工查驗。這能形成一致的提問框架。
- 建立收案表:地址、用途、樓層、權利關係、原圖、現況、預定工程與使用需求。
- 建立工程對照表:把施工分為擺設、固定裝修、隔屏、分間牆、消防或其他專業項目。
- 建立溝通紀錄:把待確認事項、資料來源、主管機關回覆與圖說版本留下紀錄。
- 建立完工清單:核對核准內容、施工期限、張貼、消防文件、竣工申報與查驗合格證明。
遇到複雜建物、用途不明、資料缺漏或牽涉結構、公共安全時,不應倉促承諾「一定免申請」,而要說明缺少資料與下一步確認者。把法規轉成穩定的蒐證及送審流程,才能支持較可靠的工程決策。
常見問題
自住房屋裝修一定不用申請嗎?
不一定。自住只說明使用關係,仍要先看建築物是否屬供公眾使用或內政部指定的非供公眾使用建築物,再看施工是否屬列管行為。增加廁浴、增加居室造成分間牆變更等情境,不能僅因自住就直接判定免申請。
租店面做固定天花板和隔間,需要申請嗎?
店面常涉及供公眾使用建築物,固定天花板、內部牆面或符合條件的固定隔屏、分間牆都應進一步檢核。租約本身也不取代申請所需的權利證明與相關文件;應先確認用途、樓層、施工圖說及消防是否變更。
加一間廁所或浴室,為什麼要特別注意?
內政部指定的非供公眾使用建築物條件中,集合住宅及辦公廳任一戶增設廁所或浴室是重要辨識情境。仍須確認建物權利型態、原核准格局與實際工程,並評估管線、分間、消防及所在地要求。
高度不到一點二公尺的隔屏,就一定不必申請嗎?
不能只以高度單點下結論。第三條對超過地板面一點二公尺的固定隔屏或兼作櫥櫃使用的固定隔屏有明確文字,但整案還要看是否同時存在固定天花板、內部牆面或分間牆變更等其他行為。
簡易室內裝修是不是不用跑程序?
不是。簡易程序仍有申報及取得合格證明的要求,不能直接等同於免申請。案件能否適用,應按工程條件與所在地主管機關規定確認,不建議自行以單一閾值判斷。
拿到室內裝修相關證照或業者登記,就代表案件已通過嗎?
不代表。第十六條、第十七條所涉證照、登記或資格,與個案圖說審查、許可、施工管理及竣工查驗是不同層次。分間牆涉及公共安全時,還可能有建築師簽證等要求,應依案件程序辦理。
官方資料與查核來源
資料查核日:2026-10-11。法規、應檢規定與地方書表可能更新,實際案件及應檢以主管機關與承辦單位現行文件為準。
- 建築物室內裝修管理辦法
法務部全國法規資料庫,現行 112 年 12 月 11 日版本;本文參照第二、三、十六、十七、二十二、二十三、二十五、二十八、二十九、三十二、三十三條。
- 國土管理署:內政部指定非供公眾使用建築物令
參照 96 年 2 月 26 日台內營字第0960800834號,關於指定非供公眾使用建築物之集合住宅及辦公廳情形。
- 臺北市建築管理工程處室內裝修申請說明
更新日期 115 年 8 月 28 日;本文僅將其作為臺北市案件辨識資訊,不外推為全國統一的樓層規則。
