工程管理乙級法規與施工實務

工程管理乙級常考裝修材料與施工工法整理

工程管理乙級的材料題,不宜只背材料名稱;較穩的讀法是把每一種材料連回用途、前一道工序與完工檢查。本文以12600建築物室內裝修工程管理為準,整理材料、工法與品管的複習架構,不宣稱官方必考。

作者:全勝教學編輯首次發布日期待核對更新:資料查核:2026-10-24
室內裝修學習者在材料樣本、輕隔間節點模型與施工圖前比對材料層次
原創教學情境:以材料樣本、節點模型與施工圖練習辨識材料層次與工法關係,非真實教室或官方考試現場。本圖為原創教學情境,非真實課堂、考試或學員成果。

先掌握這幾個重點

  • 以基底、骨架、面材、收邊四層辨識材料,再連回施工順序與品質檢查。
  • 濕式工程優先檢查基底、找平、黏結、養護與填縫;乾式工程重視放樣、骨架、管線協調、封板及接縫。
  • 內部裝修材料限制須同時判讀用途類組、樓層、面積與部位,不能把耐燃等級當作單一口訣。
  • 材料數量、損耗與進位完全依題幹條件;自編算例不是官方試題或實際採購建議。

12600 工程管理乙級的材料複習,先抓哪一條主線?

本題所稱工程管理乙級是職類代號12600「建築物室內裝修工程管理」乙級,不是12500建築物室內設計乙級。複習時可把每個工項寫成「位置→材料層次→工序→品質檢查→安全或法規提醒」五格卡片。例如地坪鋪貼不是只答磁磚,而是辨認基底狀態、黏結材料、面材、填縫與完成面的檢查關係。

官方可讀資料未提供一份可直接驗證的「12600常考材料排行」,因此本文不把材料群寫成官方必考清單。它們是室內裝修學習中常見、適合用來練習工法判讀的材料群;實際應檢範圍與題目文字,仍應回到當年度技能檢定中心的職類規範、參考資料與試題。[4]

材料辨識的四層筆記法:把名稱轉成施工判讀

水泥砂漿、黏著材料與填縫材料

材料/系統
水泥砂漿、黏著材料與填縫材料
通常辨識的位置
牆、地面鋪貼或修補的基底與接縫
應連回的工序
基底清理、找平、鋪貼、養護、填縫
可練習的品質檢查提問
基底是否平整潔淨?面材是否空鼓、縫寬是否一致?

磁磚、石材等面材

材料/系統
磁磚、石材等面材
通常辨識的位置
地坪或牆面完成面
應連回的工序
放樣、試排、裁切、鋪貼、收邊
可練習的品質檢查提問
圖樣是否對縫?邊角與開口收邊是否完整?

輕鋼架與板材系統

材料/系統
輕鋼架與板材系統
通常辨識的位置
隔間、天花板的骨架與面板
應連回的工序
放樣、骨架固定、管線協調、封板、接縫處理
可練習的品質檢查提問
骨架是否牢固?板縫、螺絲孔與檢修位置是否依圖說處理?

防水材料與保護層

材料/系統
防水材料與保護層
通常辨識的位置
有用水需求的地坪、牆角或穿管周邊
應連回的工序
基面處理、塗佈或鋪設、細部加強、保護與後續工序
可練習的品質檢查提問
陰角、管根與搭接處是否依系統要求完成?後續施工是否破壞防水層?

批土、底漆與面漆

材料/系統
批土、底漆與面漆
通常辨識的位置
牆面或天花的塗裝完成面
應連回的工序
基面修補、乾燥確認、批整、底塗、面塗
可練習的品質檢查提問
是否有裂紋、起泡、色澤不均或污染?

材料名稱用於工法判讀練習;不是12600官方必考材料清單。

濕式工法的材料與順序,怎麼一起記?

以牆地鋪貼為例,先確認施工面是否具備後續施作條件,再處理找平或修補,之後才進入黏結、面材定位與填縫。若先把面材貼上,再回頭處理基底或管線問題,往往會增加拆改風險。答題或筆記不必臆測固定損耗率、固定養護天數或特定厚度;題目有給規格、比例或工序時,才照題設寫入。

濕式工法常見的失誤,不是材料名稱寫錯,而是漏了「基底條件」與「完成面檢查」。可用兩段式自查:施工前確認基面、放樣、材料與機具;完成後看平整、對縫、空鼓、缺角、污染與收邊。若工程涉及室內裝修審核,裝修平面、立面、剖面與詳細圖均有材料及尺寸的記載要求,實務施工也應依核定圖說處理。[3]

  • 施工前:基面、放樣、材料與機具是否符合題設或圖說。
  • 施工後:平整、對縫、空鼓、缺角、污染與收邊是否可逐項檢查。

裝修材料到品質檢查的工法鏈

教學圖解資料:由材料層次回推工法與品質檢查;用於複習,不是官方試題或現場驗收標準。

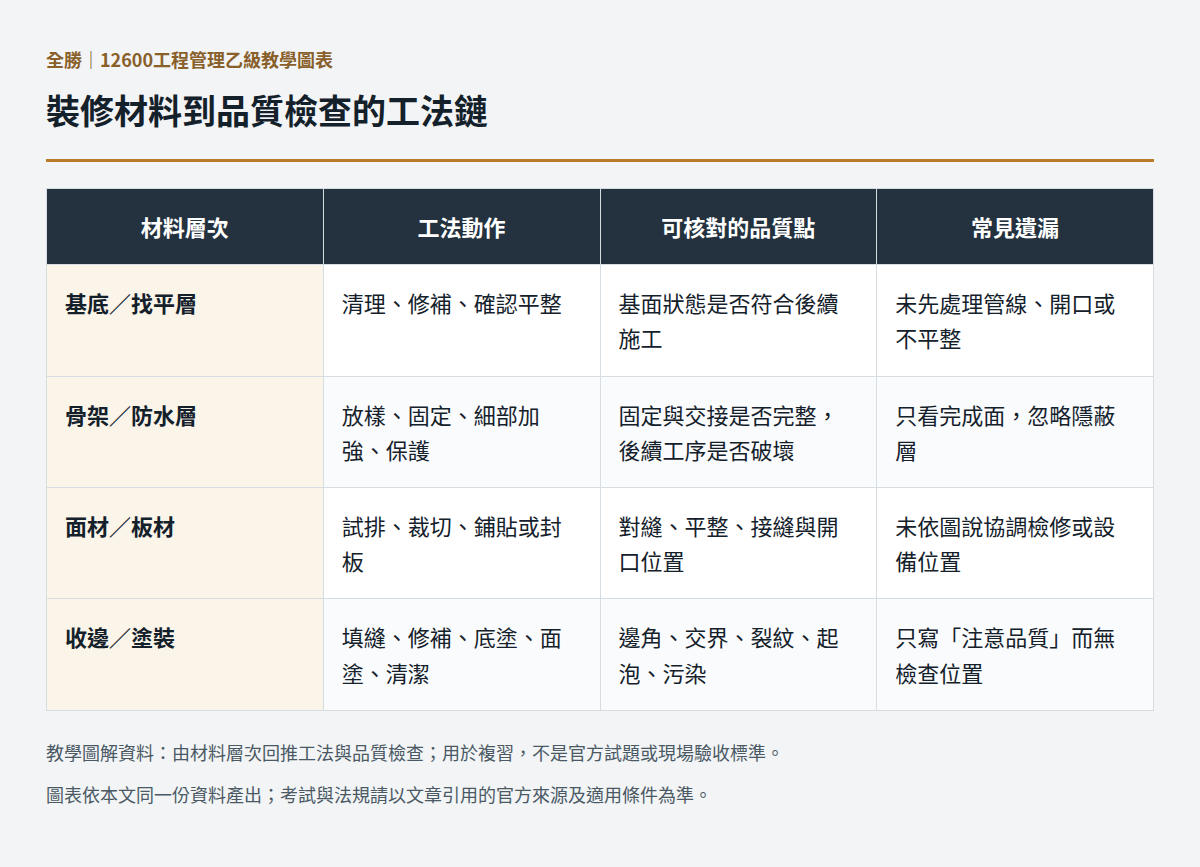

裝修材料由基底、骨架、防水、面材到收邊塗裝的工法與品質檢查對照表

基底/找平層

材料層次
基底/找平層
工法動作
清理、修補、確認平整
可核對的品質點
基面狀態是否符合後續施工
常見遺漏
未先處理管線、開口或不平整

骨架/防水層

材料層次
骨架/防水層
工法動作
放樣、固定、細部加強、保護
可核對的品質點
固定與交接是否完整,後續工序是否破壞
常見遺漏
只看完成面,忽略隱蔽層

面材/板材

材料層次
面材/板材
工法動作
試排、裁切、鋪貼或封板
可核對的品質點
對縫、平整、接縫與開口位置
常見遺漏
未依圖說協調檢修或設備位置

收邊/塗裝

材料層次
收邊/塗裝
工法動作
填縫、修補、底塗、面塗、清潔
可核對的品質點
邊角、交界、裂紋、起泡、污染
常見遺漏
只寫「注意品質」而無檢查位置
開啟本篇教學圖表(原尺寸 WebP)

輕隔間與天花板的乾式工法,要看哪些節點?

乾式系統的關鍵是先把空間位置與骨架關係說清楚。可依序練習:放樣定位、固定周邊與骨架、預留或協調管線及開口、安裝板材、處理板縫與表面,再做收邊及清潔。這不是宣稱某張考題的標準答案,而是用於理解工法先後與現場溝通的實務書寫範例。

複習時要分開「骨架是否穩固」與「面板表面是否完整」兩類檢查。前者關心固定、垂直或水平、開口和設備位置的協調;後者關心板縫、接合、螺絲孔、邊角與後續塗裝條件。材料若固定於構造體的天花板、內部牆面,或是高度超過1.2公尺且固定於地板的隔屏/兼作櫥櫃隔屏,會落入建築技術規則第88條所稱的內部裝修材料範圍。[1]

防水、塗裝與收邊,品質檢查該怎麼寫得具體?

不要只寫「注意品質」或「做好防水」。較可檢查的寫法,是把位置、風險與確認動作連在一起。例如防水工程可檢查基面是否已清理、陰角與穿管周邊是否依系統作細部處理,以及保護層或後續工序是否損傷已完成的層次;塗裝可檢查基面修補及乾燥條件,再看完成面是否有起泡、剝落、裂紋或明顯色差。

收邊也不是最後才想到的裝飾細節。門框、踢腳、牆地交接、檢修口與不同材料的交界,都應在材料層次和施工順序裡先預想。這樣看圖時才能判斷「此處少了什麼交接資訊」,而不是只背一串材料名。

內部裝修材料的法規條件,為什麼不能只背耐燃等級?

建築法規定,室內裝修材料應符合建築技術規則,且不得妨害或破壞防火避難設施、消防設備、防火區劃及主要構造。[2] 第88條的材料限制則依建築物使用類組、專用樓地板面積與部位列示,並有表列例外及條件。因此,遇到「這個材料要用哪一級」的問法,不能只靠一個通用口訣;要先讀完整情境和圖說。[1]

同樣地,是否需要辦理室內裝修程序,也不能只用「住宅」或「店面」二分。管理辦法將固定天花、內部牆面、超過地板面1.2公尺的固定隔屏/兼作櫥櫃隔屏,以及分間牆變更列為室內裝修行為;供公眾使用建築物與經認定有必要的非供公眾使用建築物,適用相應規範。[3] 涉及消防安全設備變更時,施工前還須取得當地消防主管機關審核合格文件。[3]

材料數量題如何列式,才能自己核對?

自編練習題意:一面牆寬3.6 m、高2.7 m;門洞寬0.9 m、高2.1 m。題設指定扣除門洞,使用0.3 m×0.6 m面材,並指定加計7%損耗、以整片採購。求採購片數。此題只用來練習單位、列式與進位,不是官方試題,也不是實際採購建議。

牆面總面積=3.6 m×2.7 m=9.72 m²;門洞面積=0.9 m×2.1 m=1.89 m²;淨施工面積=9.72−1.89=7.83 m²。單片面材面積=0.3 m×0.6 m=0.18 m²/片;未含損耗片數=7.83÷0.18=43.5片;依題設加計7%後為43.5×1.07=46.545片;整片採購向上取整,ceil(46.545)=47片。

核對:47片×0.18 m²/片=8.46 m²,大於7.83 m²,因此不會少料;多出的0.63 m²含題設損耗與整片進位結果。若題幹沒有指定扣除開口、損耗或整片進位,就不能自行套用這些條件。

自編材料數量算例的逐步核對

淨施工面積

步驟
淨施工面積
列式
3.6×2.7−0.9×2.1
結果與單位
7.83 m²

單片面積

步驟
單片面積
列式
0.3×0.6
結果與單位
0.18 m²/片

含損耗片數

步驟
含損耗片數
列式
7.83÷0.18×1.07
結果與單位
46.545片

整片採購

步驟
整片採購
列式
ceil(46.545)
結果與單位
47片

反向核對

步驟
反向核對
列式
47×0.18
結果與單位
8.46 m²,大於7.83 m²

7%與整片進位是本自編題的已知條件,非所有材料或試題的通則。

要如何把材料、工法與安全一起放進複習表?

可把每一個工項縮成四欄:材料層次、施工步驟、品質點與風險點。風險不必空泛寫成「注意安全」,而是對應搬運、切割、粉塵、用電、墜落或交叉作業等實際作業條件。職業安全衛生法要求工程設計或施工者在施工規劃階段實施風險評估;雇主也須在合理可行範圍採取必要預防設備或措施。[5]

如此整理的好處是,看到一個「隔間」或「鋪貼」情境時,能依材料系統推回施工順序,再由順序找到檢查點與可能風險。考試題型、術科細節、配分與時間仍應以當年度官方資料為準;未能讀取的官方附件,不以網路傳聞補足。

常見問題

工程管理乙級材料題可以只背磁磚、矽酸鈣板、油漆嗎?

不建議。名稱只能幫助辨識,還要能說出它在系統中的位置、前後工序與可檢查的完成條件。若題目給圖說或施工情境,應以題幹材料規格及條件為主。

輕隔間一定要用某一種板材嗎?

不宜這樣背。板材、骨架、填充與表面處理應回到圖說、使用需求與法規條件判讀;本文不把特定材料指定為12600的必考答案。

所有材料計算都要加損耗嗎?

不能一概而論。考試練習時依題幹指定的損耗比例與計算方式;實務採購也須依圖樣、裁切、批量、施工條件與契約確認。本文7%只是自編題設。

耐燃等級可以直接用在所有室內空間嗎?

不可以。建築技術規則第88條依使用類組、樓地板面積、部位等條件規定,還涉及表列例外與其他法規關係。個案應由完整圖說與主管機關要求判斷。[1]

施工計畫書一定是12600術科必考嗎?

本次未能讀取完整官方術科應檢人參考資料,不能證實其是否為現行必考。本文的工序與品管寫法只作為材料工法理解和實務書寫練習,不能取代官方試題。

資料來源與查核

考試行政資訊與法規有各自適用條件;請依本文引用來源核對現行公告。本文的教學範例、讀書計畫與檢查表,不是官方評分表或考取承諾。

  1. [1] 建築技術規則建築設計施工編第88條

    查核日期:2026-10-24

    查核內部裝修材料定義、依使用類組/面積/部位的表列限制及例外;不可脫離個案條件單獨指定耐燃等級。

  2. [2] 建築法第77條之2

    查核日期:2026-10-24

    查核室內裝修審查、裝修材料應合於建築技術規則,以及不得妨害防火避難、消防、防火區劃與主要構造。

  3. [3] 建築物室內裝修管理辦法

    查核日期:2026-10-24

    查核室內裝修定義、圖說材料及尺寸記載、審核、消防設備變更、依圖施工與竣工查驗條件。

  4. [4] 技能檢定中心:修正建築物室內裝修工程管理職類規範

    查核日期:2026-10-24

    官方公告確認12600職類規範於112年8月9日生效;動態附件本次無法讀取完整內容,因此未採用其出題細節。

  5. [5] 職業安全衛生法第5、6條

    查核日期:2026-10-24

    查核工程設計或施工者於施工規劃階段風險評估,以及雇主必要安全衛生設備與措施的原則。
